التجمع الخامس – بيت الوطن – الحي الخامس – قطعة M34

التجمع الخامس – بيت الوطن – الحي الخامس – قطعة M34

مميزات الموقع :-

اقل من دقيقة للفيوزون.
دقيقة من مركز خدمات الحى الخامس (تعليمى – طبي – اجتماعي).
5دقائق للعاصمة الادارية.
كاملة المرافق

50%

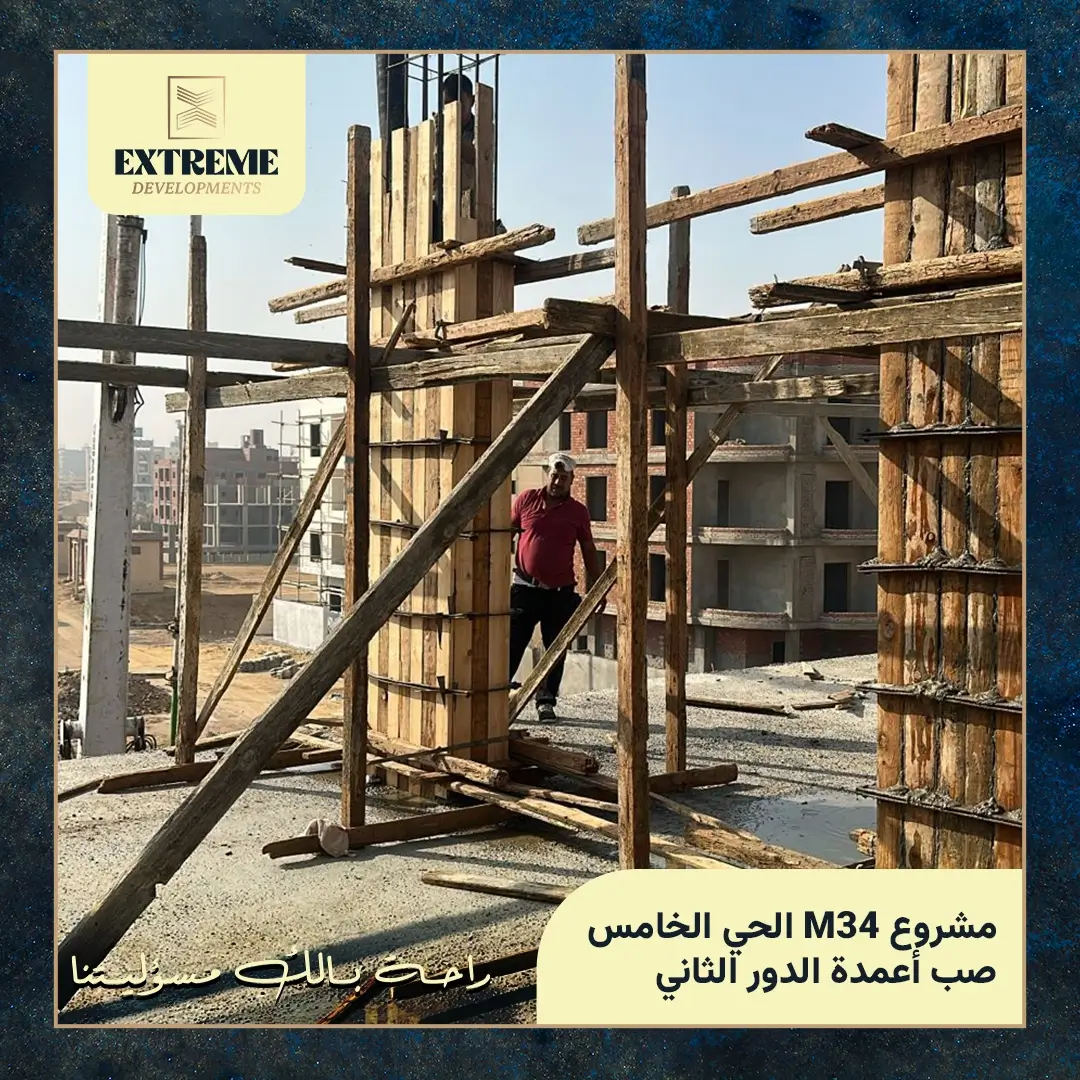

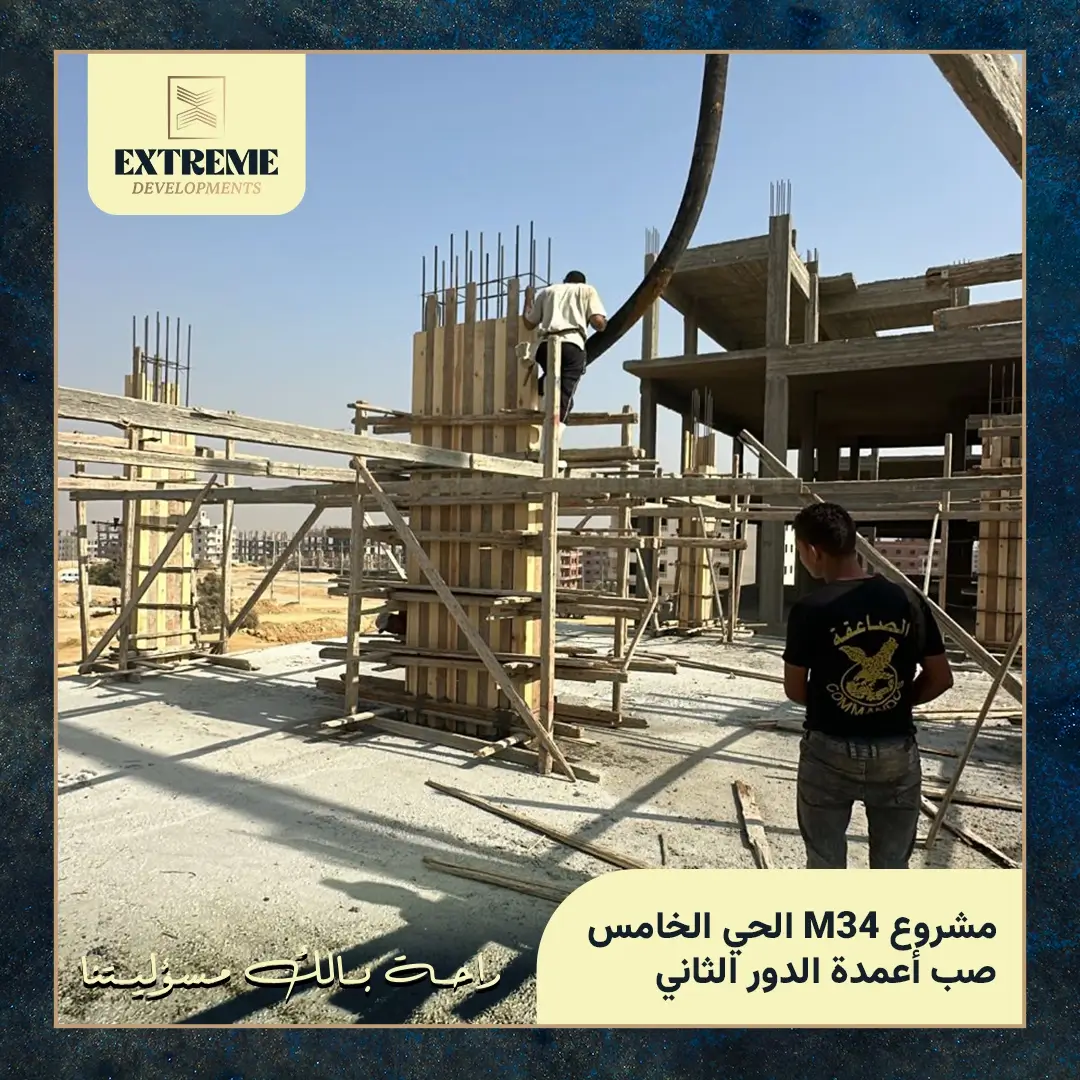

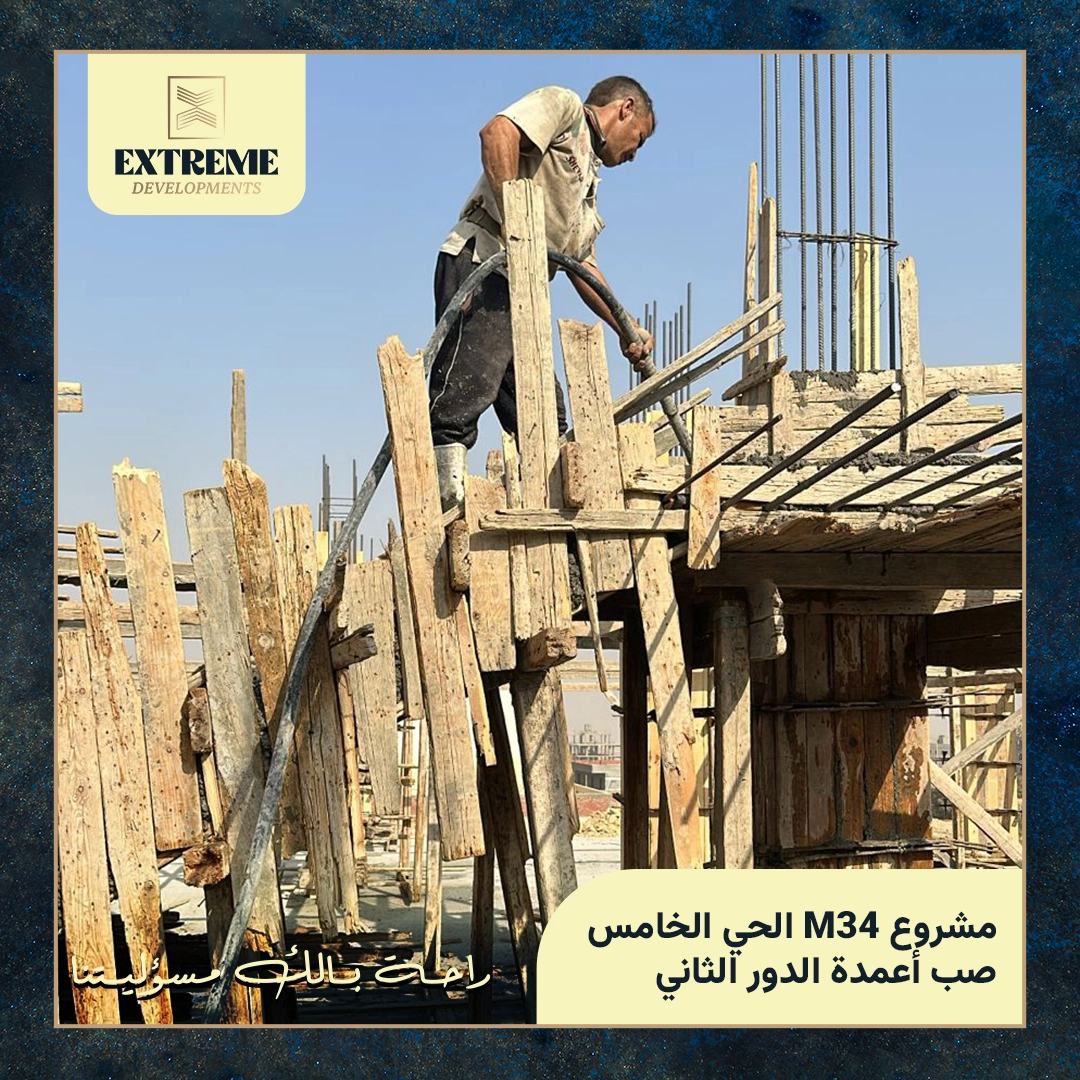

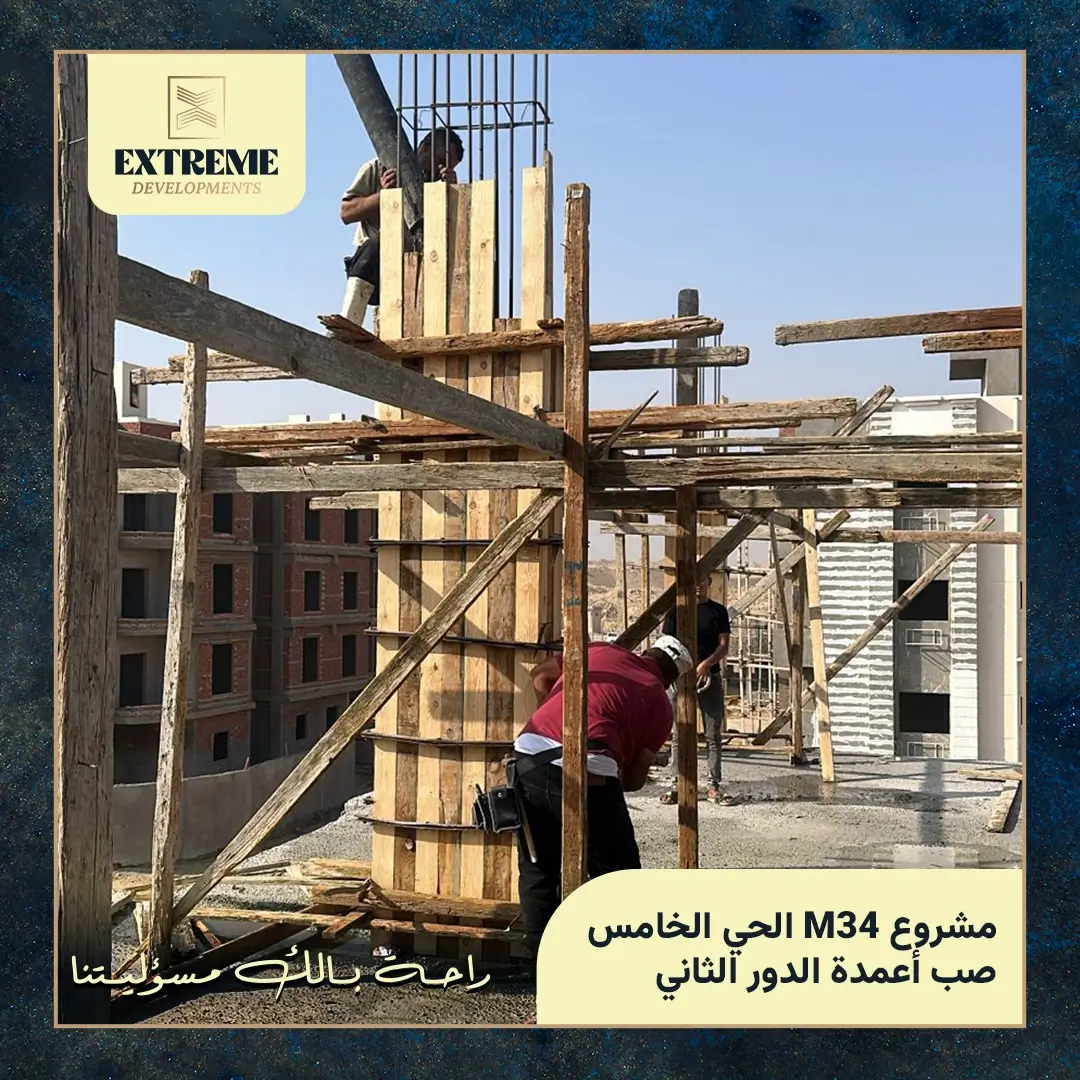

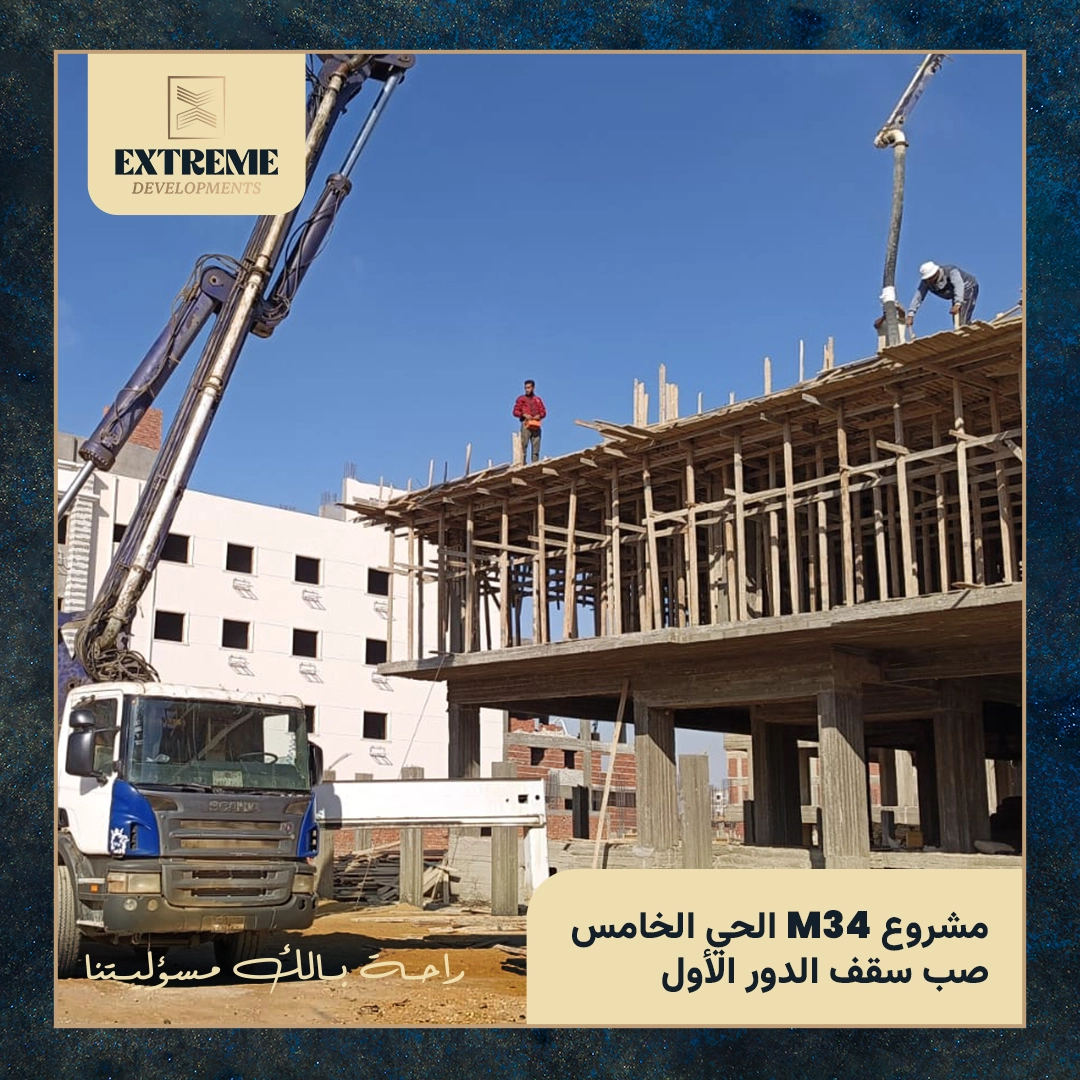

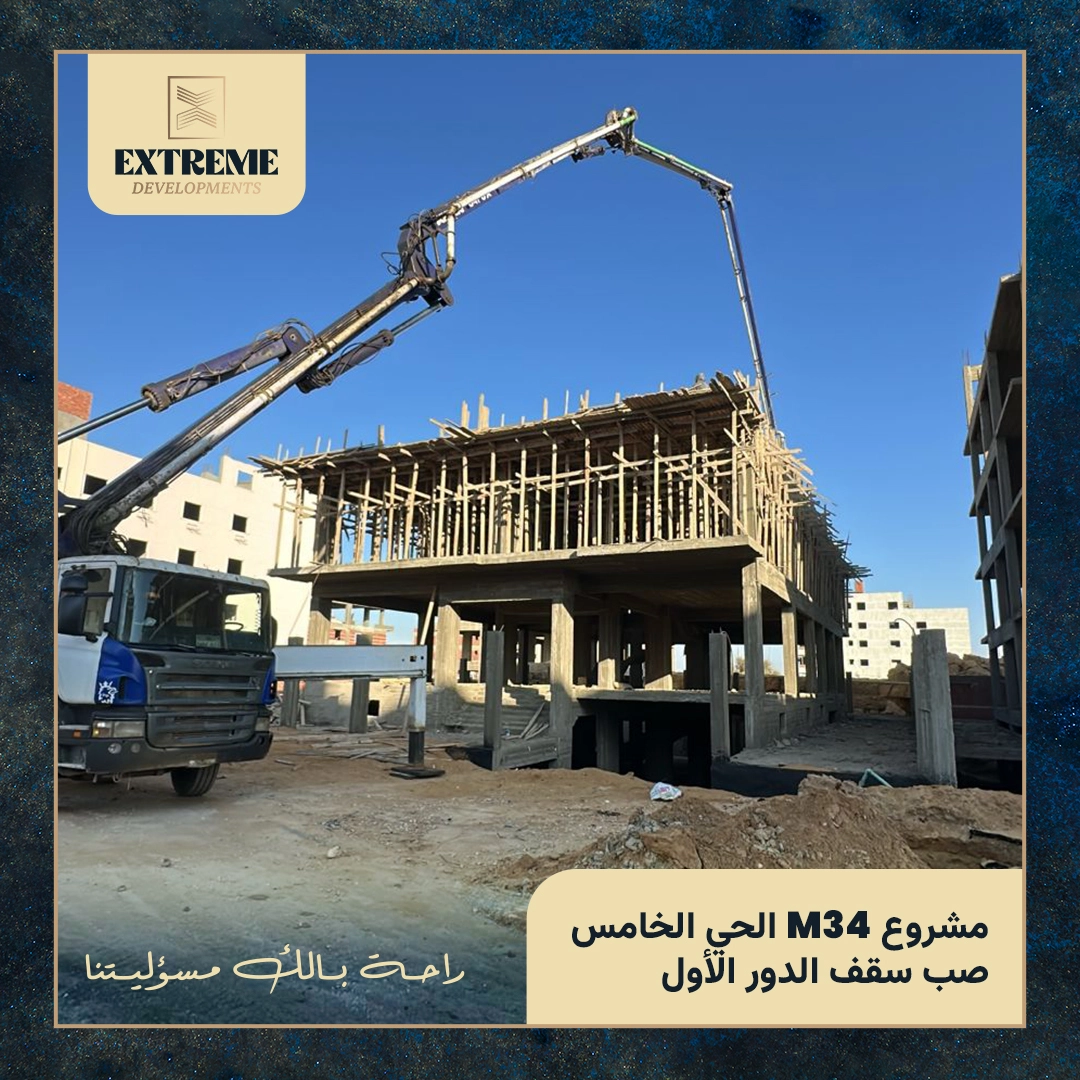

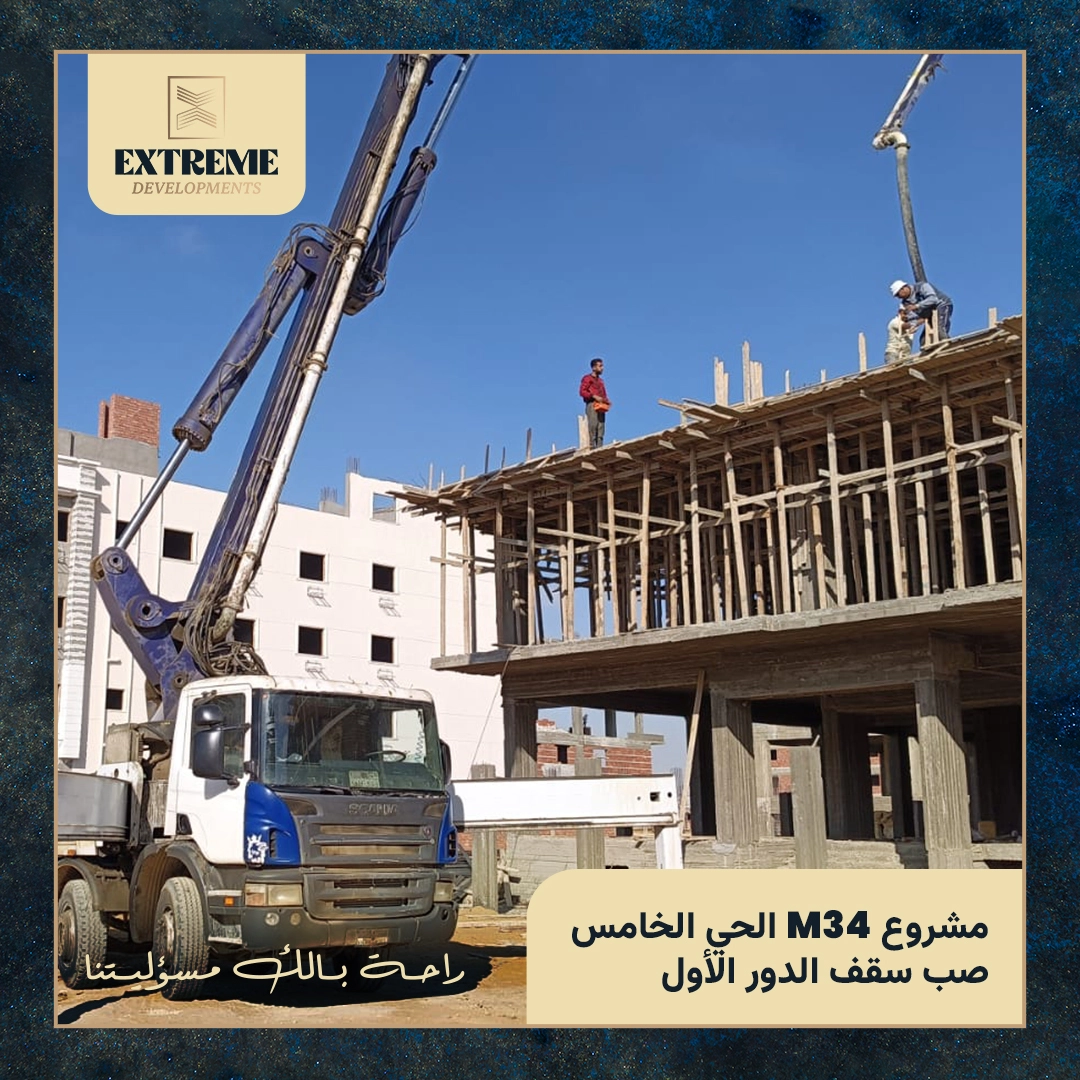

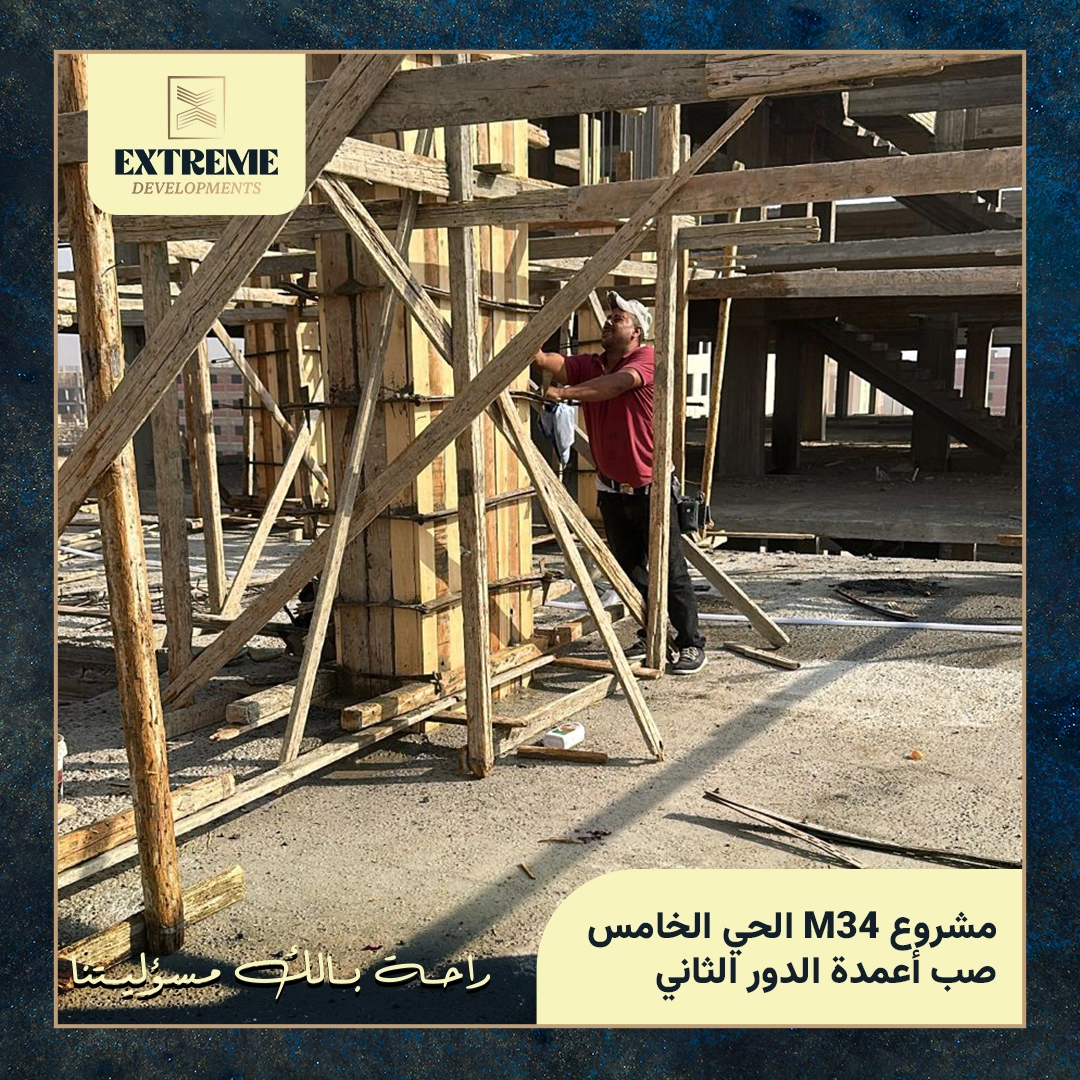

صب اعمدة الدور الاول واعمدة السور

بدأت المرحلة باعمال تحطيط الأعمدة وقد تم الانتهاء من تحديد أماكنها وفق أجهزة المساحة الخاصة في المرحلة السابقة وقد تم أستلام أعمال النجارة بواسطة الادراة الهندسية التابعة لشركتنا وذلك قبل الدخول في مرحلة الحديد وكذلك تم أستلام أعمال الحدادة وفق التصميم الهندسي والتاكيد علي توزيع الكانات بالمقاسات المضبوطة والتاكيد علي الرباط واستلامها ووضع البسكوت في الجوانب للحفاظ علي الغطاء الخرساني للاعمدة قبل تقفيل النجارة وبدأ عملية الصب والتي أستخدم فيها الخرسانة الجاهزة بالجهد المحدد وفق التصميم الانشائي المعتمد المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً .

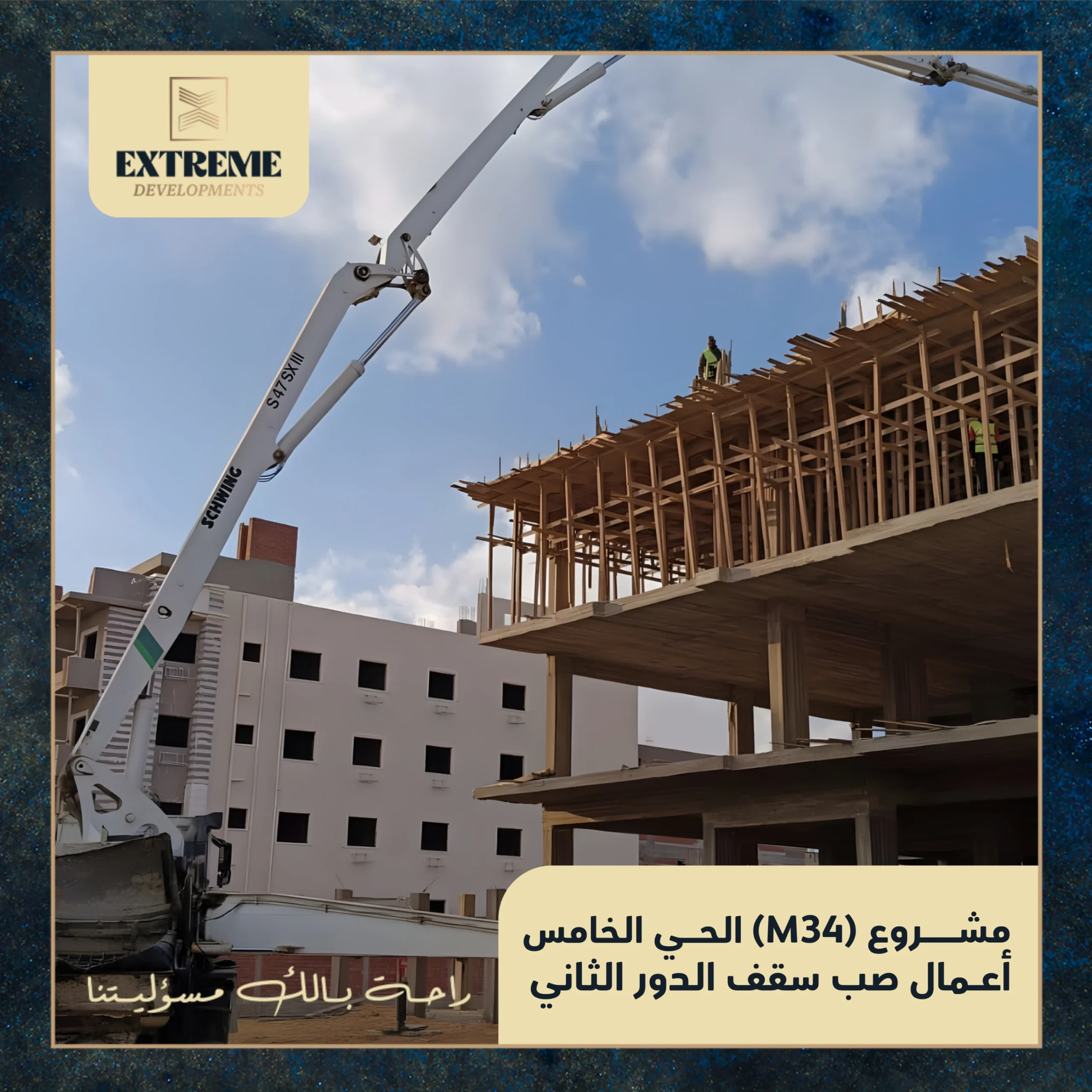

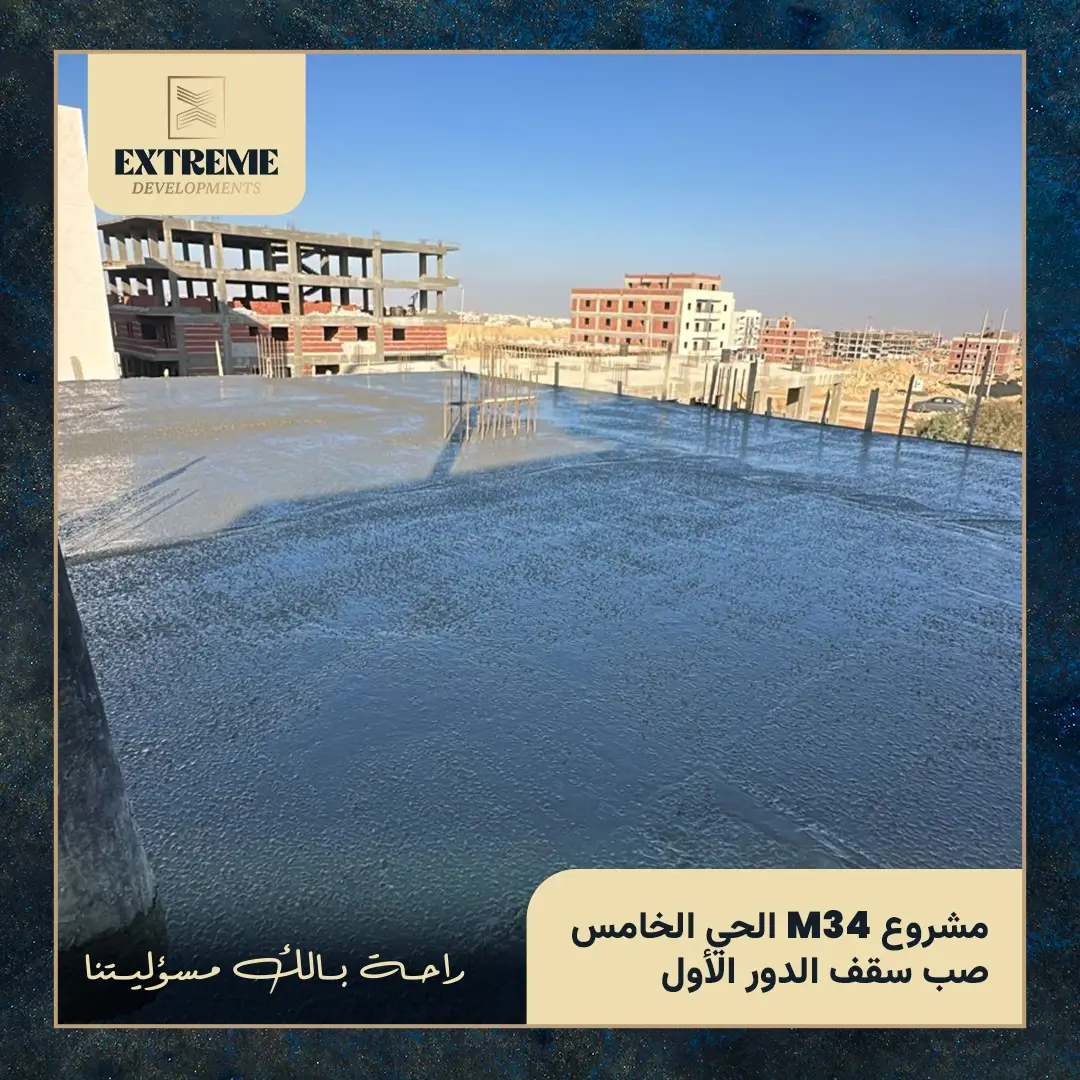

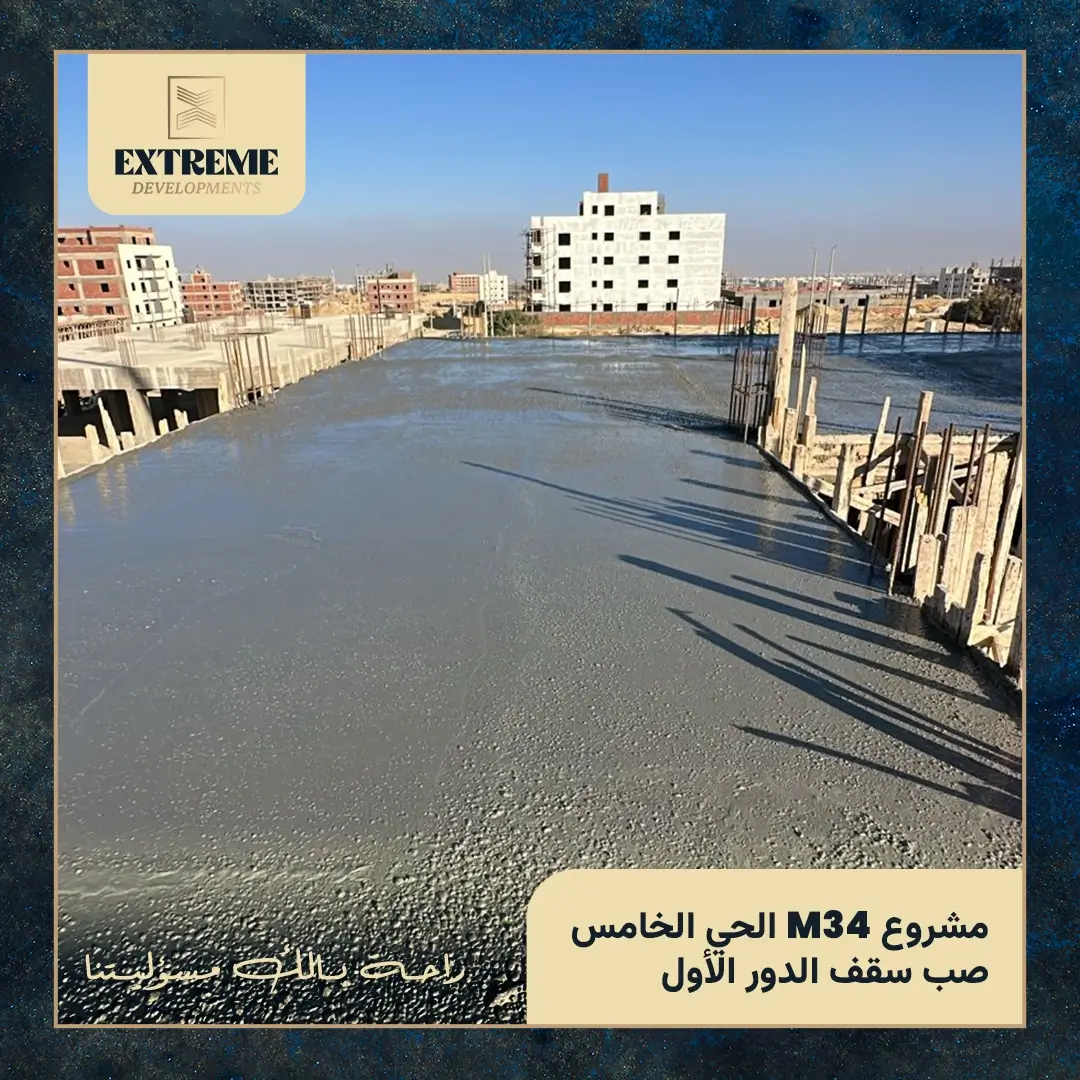

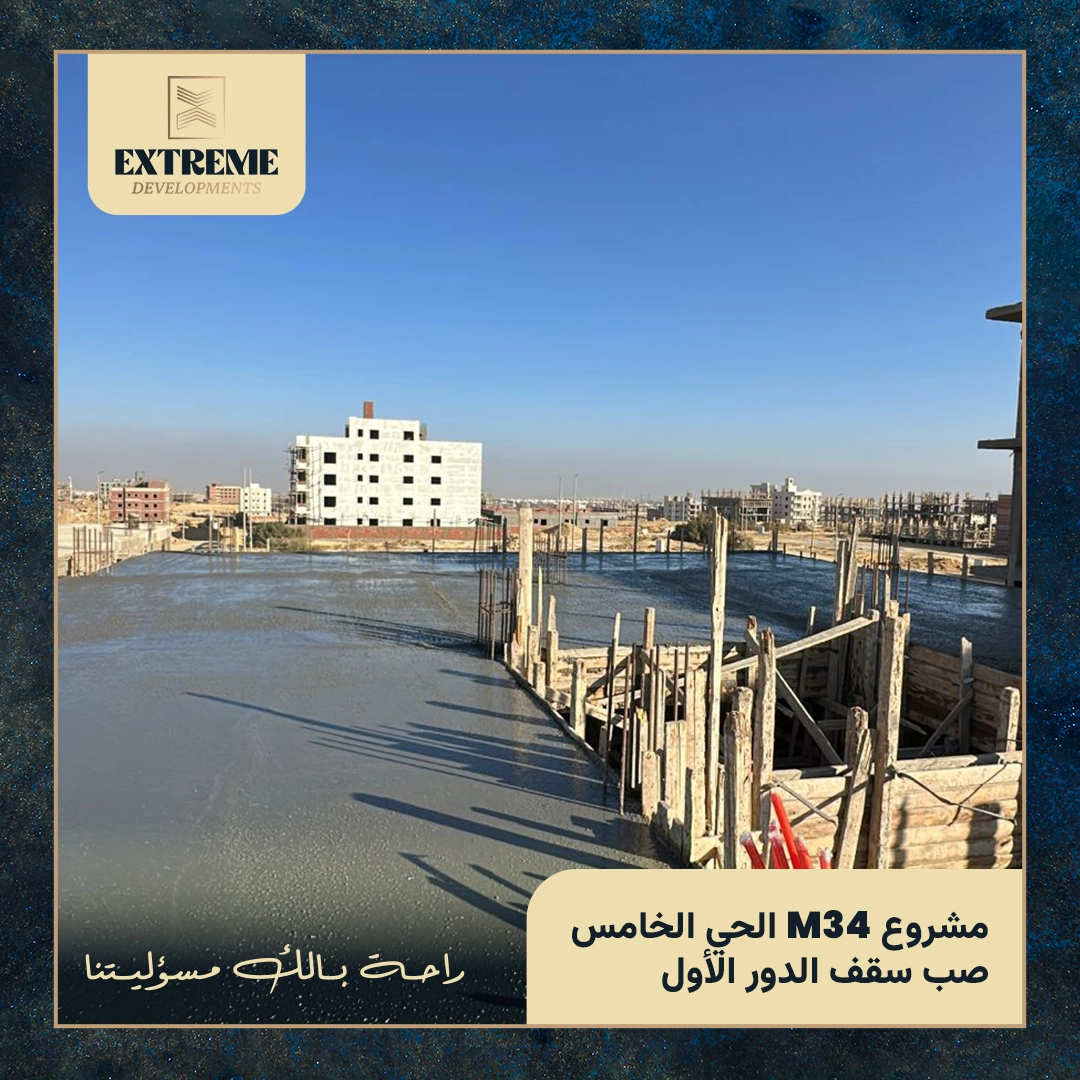

صب سقف الدور الارضي

بدأت المرحلة بأعمال النجارة حيث تم أستلام أعمال النجارة بواسطة مهندسي الادراة الهندسية لاكستريم وذلك قبل البدء في اعمال الحدادة و التي تم أستلامها وفق التصميم الهندسي المعتمد والتاكيد علي الرباط و الدعم ووضع البسكوت اسفل الطبقة الاولي للحديد قبل البدأ في عملية صب الخرسانة بالجهد المحدد وفق التصميم الانشائي المعتمد من المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وقد تمت إجراءات الاختبار المعتادة للخرسانة في الموقع قبل البدء في عملية الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل متخصصة جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً

صب اعمدة الدور الارضي

يتم تحطيط أعمدة الدور الارضي وقد تم الانتهاء من تحديد أماكنها وفق أجهزة المساحة الخاصة في المرحلة السابقة.

وقد تم أستلام أعمال النجارة بواسطة الادراة الهندسية التابعة لشركتنا وذلك قبل الدخول في مرحلة الحديد وكذلك تم أستلام أعمال الحدادة وفق التصميم الهندسي والتاكيد علي توزيع الكانات بالمقاسات المضبوطة والتاكيد علي الرباط واستلامها ووضع البسكوت في الجوانب للحفاظ علي الغطاء الخرساني للاعمدة قبل تقفيل النجارة وبدأ عملية الصب والتي أستخدم فيها الخرسانة الجاهزة بالجهد المحدد وفق التصميم الانشائي المعتمد المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً .

مرحلة صب سقف البدروم

حرصت الادارة الهندسية في هذه المرحلة علي اتمام أعمال بناء الحطة الاولي للسور وذلك باستخدام الطوب الاسمنتي (المصمت) ليتم صب الخرسانة عليها مباشرة وذلك للحصول علي قوة ترابط بين عناصر السور مما يضفي قوة وتماسك عليه.

تم البدء في أعمال نجارة سقف البدروم ومراجعة المقاسات ومناسيب السقف بالاجهزة المستخدمة للتاكد من أفقية السقف. تم البدء في أعمال الحدادة طبقاً للرسومات وتم استلامها من قبل مهندسين للتاكد من مطابقتها للرسومات والبدء في أعمال تاسيس الكهرباء كأعمال السقف طبقا للرسومات المعتمدة.

وقد تم أستخدام أيضا في هذه المرحلة حديد عز (dwg500) لما يتميز به من مقاومة عالية ، ومن المعلوم إن الانشاءات في العاصمة الادارية الجديدة علي سبيل المثال (ناطحات السحاب) تستعمل نفس النوع من هذا الحديد لنفس السبب.

وقد تم استخدام الخرسانة الجاهزة بالجهد المحدد في التصميم الانشائي المعتمد من المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما ستتم عملية المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً .

صب سقف المشايات

حرصت الادارة الهندسية في هذه المرحلة علي اتمام أعمال بناء الحطة الاولي للسور وذلك باستخدام الطوب الاسمنتي (المصمت) ليتم صب الخرسانة عليها مباشرة وذلك للحصول علي قوة ترابط بين عناصر السور مما يعطي قوة و تماسك للسور .

تم البدء في أعمال نجارة سقف المشايات ومراجعة المقاسات ومناسيب السقف بالاجهزة المستخدمة للتاكد من أفقية السقف. تم البدء في أعمال الحدادة طبقاً للرسومات وتم استلامها من قبل مهندسين للتاكد من مطابقتها للرسومات والبدء في أعمال تاسيس الكهرباء كأعمال السقف طبقا للرسومات المعتمدة.

وقد تم أستخدام أيضا في هذه المرحلة حديد عز (dwg500) لما يتميز به من مقاومة عالية ، ومن المعلوم إن الانشاءات في العاصمة الادارية الجديدة علي سبيل المثال (ناطحات السحاب) تستعمل نفس النوع من هذا الحديد لنفس السبب.

وقد تم استخدام الخرسانة الجاهزة بالجهد المحدد في التصميم الانشائي المعتمد من المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ليتم تكسيرها في المعمل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً .

اعمال الحطة الاولى للسور

تم تنفيذ اعمال مباني الحطة الاولي للسور باستخدام الطوب الاسمنتي استعداد لاعمال صب خرسانة المشايات و شمع و طبانة الحطة الاولي للسور

ردم الاساسات

ويقصد بها ملء الفراغات الموجودة بين القواعد العادية والمسلحة بأساسات أي مبني ويستعمل في الردم تربة مناسبة شرط ألا تكون من الطفله أو الصخور.

وبفضل الرمال أو التربة الزلطية ؛ حيث يتم دمكها جيدا وتسويتها تمهيدا لصب طبقة خرسانية عليها (بعد إنتهاء أعمال الهيكل الخرساني) وهي التي تكون في المستقبل أرضية البدروم .

وتتم هذه المرحلة بعد الانتهاء مباشرة من مرحلة عزل الاساسات والتي سبق الاشارة اليها (المرحلة السابقة)

مرحلة عزل الاساسات

تعد أعمال العزل من أهم الاعمال لانها تحافظ علي خرسانات المبني من الرطوبة والمياه وكذلك تساهم في الحفاظ علي عمر المبني

حيث أنه يتم تنظيف القواعد اولا من الاتربة والخرسانة الزائدة حتي يتم العزل بطريقة صحيحة

ثم يتم عزل القواعد المسلحة ورقاب الاعمدة باستخدام مادة البتومين وتتم عملية الدهان اكتر من وجه

صب عمدان البدروم

بدأت المرحلة باعمال تحطيط الأعمدة وقد تم الانتهاء من تحديد أماكنها وفق أجهزة المساحة الخاصة وقد تم أستلام أعمال النجارة بواسطة الادراة الهندسية التابعة لشركتنا وذلك قبل الدخول في مرحلة الحديد وكذلك تم أستلام أعمال الحدادة وفق التصميم الهندسي والتاكيد علي توزيع الكانات بالمقاسات المضبوطة والتاكيد علي الرباط واستلامها ووضع البسكوت في الجوانب للحفاظ علي الغطاء الخرساني للاعمدة قبل تقفيل النجارة وبدأ عملية الصب والتي أستخدم فيها الخرسانة الجاهزة بالجهد المحدد وفق التصميم الانشائي المعتمد المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً

صب القواعد المسلحة

بدأت تلك المرحلة بالتاكيد علي النقاط المساحية للتاكد من مقاسات الابعاد .

ويتم تنفيذ القواعد المسلحة طبقاً للتصميمات و يتم استلامها ومراجعتها من قبل مهندسي المكتب الفني للتاكد من صحةالتنفيذ .

ثم تاتي مرحلة حدادة القواعد المسلحة طبقا للوائح التصميم ويستخدم فيها حديد (dwR500)

يتم تحطيط أشاير أعمدة البدروم طبقا للرسومات وفقا لاجهزة المساحة الخاصة واستلامها من مهندسين الموقع وعمل أشاير الحديد.

وقد تم صب القواعد المسلحة باستخدام الخرسانة الجاهزة بالجهد المحدد في التصميم الانشائي المعتمد من المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

وكذلك تم إجراء الاختبارات المعتادة للخرسانة في الموقع قبل الصب وكذلك اخذ عينات المكعبات ثم تكسيرها في معامل جزء منها بعد 7 أيام والجزء الاخر بعد 28 يوم ، كما تمت المعالجة بالماء من اليوم التالي للصب لمدة 7 أيام متتالية صباحاً ومساءاً

صب القواعد العادية

تعد هذه المرحلة هي أولي مراحل التاسيس للمشروع ؛ حيث انه تم صب القواعد العادية وفق التصميم الإنشائي المعد مسبقاً والمعتمد من المجمعة العشرية بجهاز مدينة القاهرة الجديدة.

ويجب توافر عدة شروط عند تنفيذ تلك الاساسات منها:-

1- عمل احتياطات العزل الازمة ضد الرطوبة وظروف الموقع .

2- توزيع ضغوط وأحمال المبني بانتظام علي الاساس

3- أن تكون التربة متجانسة وغير متغيرة السمك

_ وبعد الانتهاء من مرحلة الصب تبدأ عملية معالجة الخرسانة بالمياه لمدة 7 أيام متواصلة صباحاً ومساءاً للوصول لاقوي درجة مقاومة من الخرسانة

مرحلة احلال التربة

مفهوم إحلال التربة هو :-

أستبدال التربة الموجودة بتربة أخري صالحة للتأسيس حسب التصميم مع مراعاة الاشتراطات الهندسية.

  • يتم تنفيذ عملية إحلال التربة بالموقع:-

باستخدام تربة ذات كثافة مناسبة ( وفق توصيات تقرير التربة ) وتوزيعهما علي طبقات بحد أقصي للطبقة 25سم .. ثم يأتي غمر التربة لمدة لا تقل عن 24 ساعة.

  • أسباب أستخدام طبقات الإحلال:-

زيادة قدرة تحمل التربة للمبني.

رفع وضبط منسوب التأسيس.

عدم صلاحية التربة الاصلية لتأسيس المنشأ.

مرحلة الحفر

في هذه المرحلة يتم تحديد زوايا أرض المشروع (النقاط المساحية) من قبل مساح متخصص.  وتحديد  حدود الحفر بعد ذلك للبدء باعمال الحفر مباشرة مع الاخذ في الاعتبار ان تزيد (مساحة الرفرفة) عن حدود الارض حتي تتمكن من العمل بدون معوقات وبراحة أكثر

جسات التربة

في هذه المرحلة يتم أخذ عينات من التربة لدراستها والتعرف علي طبيعتها ومعرفة قدرة تحمل التربة ومعرفة تقرير التربة وتوصيات البناء.. ولجسات التربة أهمية وهي :-

1- تحديد منسوب التاسيس.

2- معرفة تتابع طبقات التربة.

3- تحديد اجهاد التاسيس.

4- تحديد نوع الاساس المقترح للمنشأ.

5- تحديد أسلوب سند جوانب الحفر



مرحلة استخراج التراخيص

تشمل هذه المرحلة استخراج التراخيص مجموعة من الاجراءات مع جهاز تنمية مدينة القاهرة الجديدة ، وتبدا هذه الاجراءات بالموقف التنفيذي لقطعة الارض التي سيقام عليها المشروع وكذلك استخراج بيان صلاحية الموقع والمجمعه العشرية والدفاع المدني وإنتهاءا لمراجعة الرسومات الانشائية والمعمارية وسداد رسوم الرخصة وسنوافيكم بهذه الاجراءات تباعا فور إنتهاء كل إجراء منهم…
